戈壁明珠“解封”时刻
  中国电建水电一局承建的东台子水库大坝工程全面复工
中国电力报 2021年03月30日 第7861期

□ 粟丽 陈颖

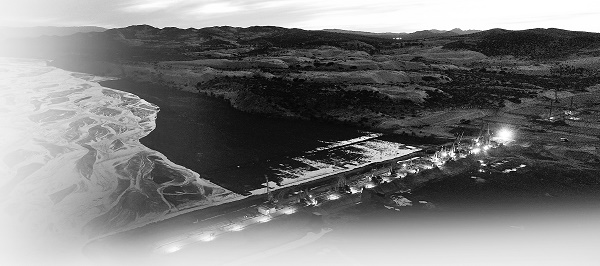

东台子水库大坝工程建设现场。中国电建水电一局供图

  春暖花开,银装素裹下的北方大地开始复苏,充满了生机和新意。近日,由中国水利水电第一工程局有限公司(以下简称“水电一局”)承建的东台子水库大坝工程,在等待了3个月的冬休期后,迎来了全面复工。

  东台子水库大坝工程,被誉为镶嵌在内蒙古茫茫戈壁上的水电明珠,是国家“十三五”172项重大水利工程建设项目之一。水库建成后,将把西拉木伦河中下游地区的防洪标准由10年一遇提高到30年一遇,并向下游40.16万亩灌区提供灌溉用水,多年平均补水量1916万立方米。该项目的实施对提升当地防洪减灾能力、破解用水瓶颈、提升生态修复能力等方面具有重大意义。

  该工程于2019年3月开工建设,因工程所在位置地属高冷地区,每年冬季无法施工。同时,为了保证混凝土浇筑质量,混凝土施工只能在每年4月初至10月中旬实施,有效施工时长较短,给施工生产带来很大的挑战。

工程冬休人不歇

  为了全力实施工程任务,项目团队于3月陆续返岗。

  “截至3月初,项目部累计进场人员245人。2021年是工程项目由地下工程转为地上工程的关键一年,是大河截流的关键一年,是确保完成投资1.5亿元的关键一年,是填筑量完成150万方的关键一年。项目部秉承水电一局全面履约的理念,积极组织复工复产,给林西人民一个满意的答复。”项目经理姜洪日表示。

  工程冬休,人却不休。在漫长的冬休期内,别看施工现场一片寂静,但项目建设团队却没有闲着。在组织专业培训班“学习充电”的同时,他们还组织精锐力量全面做好项目施工策划,剖析施工重难点,提前做好施工人员、设备的安排部署,为复工后的生产做好铺垫。

  “我们目前最大的问题就是时间紧,一个是冬休期长,一个是春季风沙大,基本上每天都有6、7级的大风,项目建设难度比较大。”项目总工李露露说。

  在这样的作业环境下,项目团队要在9月完成大河截流目标,其难度可想而知。有困难就要攻克,有问题就要解决。

  “我们要紧紧抓住黄金施工期,尤其混凝土浇筑是今年的重中之重,一定要按照前期策划的施工方案,落到具体施工中,严格执行。”研讨会上,项目班子达成了共识,科学利用混凝土黄金施工期,倒排施工计划,合理调配人力、物力、设备等资源配置,加大监督和考核力度,为实现各项施工节点目标,凝聚一切可能的力量。

  2021年,东台子水库大坝工程的主要施工任务是坝体填筑、混凝土施工、堆石料料场开采、沥青心墙施工,其中沥青混凝土心墙堆石坝工程是本年度的重中之重,而沥青混凝土心墙施工是堆石坝的“心脏”,是坝体防渗的核心技术。

  为了高质量完成建设任务,项目团队将准备工作做前、做细、做实,提前安排沥青混凝土生产系统进场,目前已经完成准备工作,可以投入使用。

  项目团队针对施工干扰的情况,提前做好人员和机械设备的调配部署,使交叉作业能够错峰施工,从而确保施工生产的顺利进行。

安全到位质量硬

  能够安心抢抓工期,自然少不了安全和质量的保架护航。安全方面,施工期间安全人员24小时在岗,对每个作业面开展轮巡检查,尤其是针对高边坡施工和高架门机作业等受风沙天气影响较大的作业面,除了采取错峰作业以外,还要加强天气监管和作业面巡查力度,确保施工生产的安全运行。

  质量方面,作业班组进行严格的交接班制度,班组负责人在交接前全面巡查作业面,不允许“带病”作业;在春季4、5月夜间气温较低时段,针对夜间低温对混凝土浇筑的影响,采用覆盖保温被的方式对混凝土进行保温,以保证低温期混凝土的施工质量;夏季7、8月气温较高时段,针对高温对混凝土浇筑的影响,混凝土内部布置冷却水管,控制冷水水管通水时间及通水量,使用专业测温设备定时监测混凝土内部温度,严格控制新老混凝土上、下层温差,混凝土表面覆盖土工布防止阳光直射,并且混凝土表面洒水养生,从而杜绝温度对混凝土施工质量的影响;每天召开生产调度会,项目各部门、各班组对每一个作业面的施工进展情况进行全面复盘,并部署第二日的生产计划,环环相扣,步步精准,将优质履约落到了每一个细节。

  在如此高标准的要求下,项目团队得到了对等的收获,得到了业主、监理及社会各方的一致认可。
